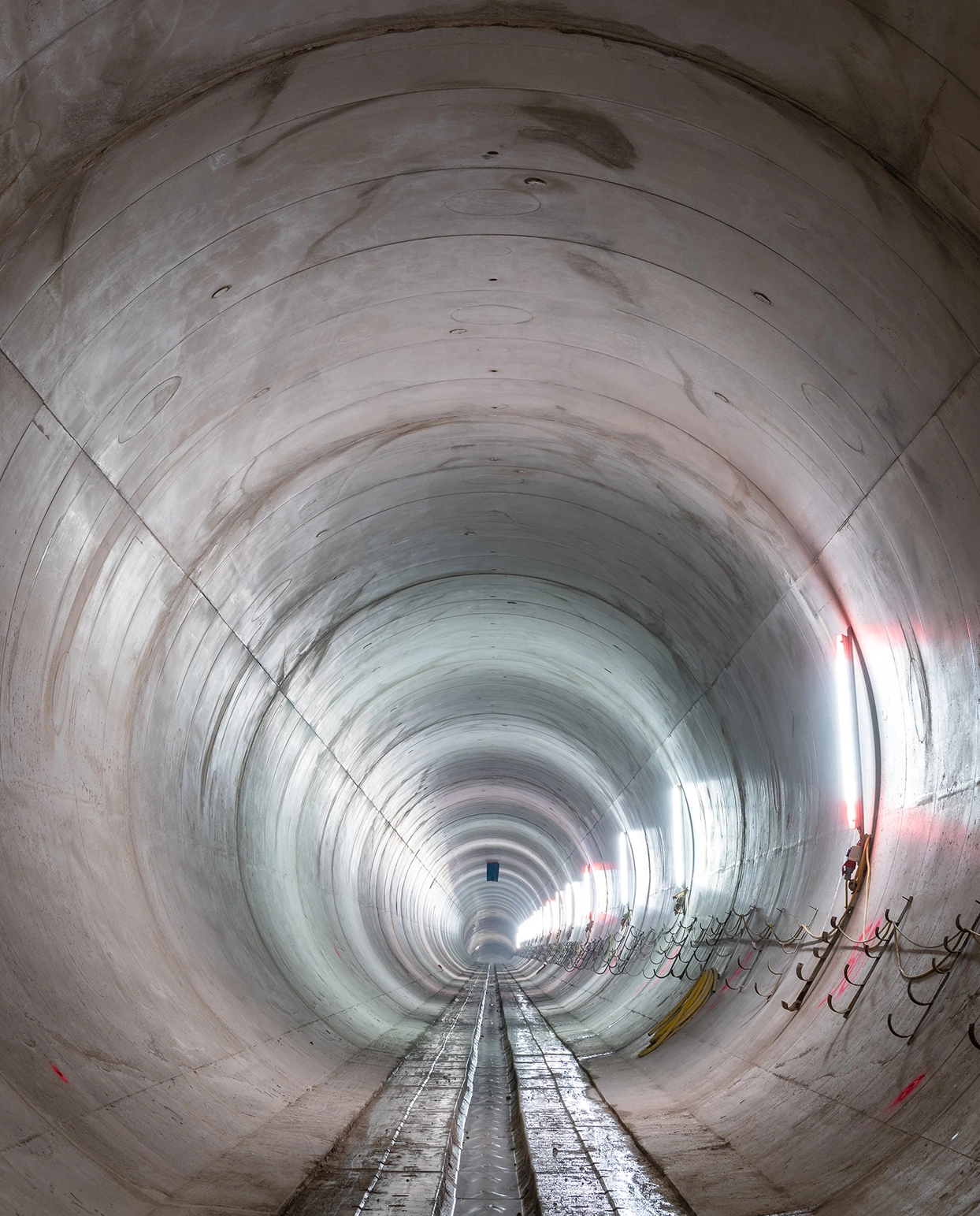

Erfolgreicher Durchschlag beim Druckstollen

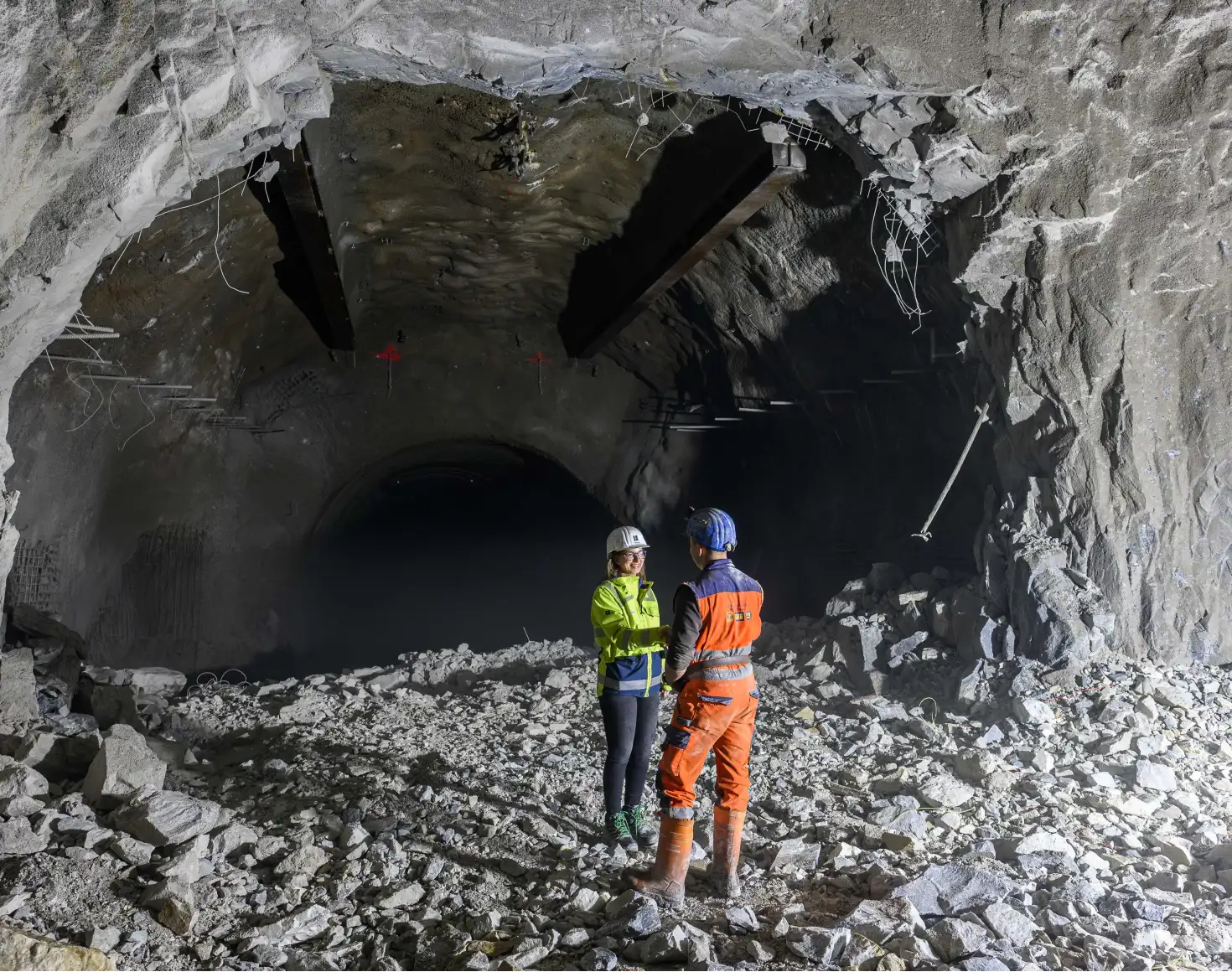

Am 29. April 2026 feierte VERBUND einen wichtigen Meilenstein beim Projekt Kaprun 2029: Der Durchschlag im neuen Druckwasserstollen für das Kraftwerk Kaprun Hauptstufe gelang erfolgreich. Nach 14 Monaten präziser Tunnelvortriebsarbeiten trafen zwei Abschnitte exakt aufeinander – damit ist ein durchgängiges Stollensystem von rund 7,2 Kilometern Länge entstanden. Der neue Triebwasserweg wird das Herzstück des Kraftwerks und nach Fertigstellung 2028 insgesamt 9 Kilometer lang sein.
VERBUND investiert rund 370 Millionen Euro, um sämtliche Anlagenteile der Kraftwerksgruppe Kaprun umfassend zu erneuern und damit die nachhaltige Stromerzeugung aus Wasserkraft für die kommenden Jahrzehnte zu sichern. Die Erneuerung ist auch Voraussetzung zur Verlängerung der Wasserbenutzungsrechte im Jahr 2029 und leistet einen wichtigen Beitrag zur Versorgungssicherheit und zu den österreichischen Klimazielen.
